LH 매입임대 실시설계와 시공, 도면 협의부터 5단계 점검까지
2026-10-19
처음부터 이해하는 종합 안내 · 주제별 10편 · 원본 자료실
자료 확인 2026.10.19 · 캡처와 첨부는 경남 2026년 2차 정정 자료입니다. 부산은 부산울산 공고의 해당 항목을 별도로 대조합니다.

LH 매입임대주택은 협의·변경 절차를 거친 최종 도면과 준공된 건물이 일치해야 하고, 공사 중 가려지는 부위의 품질도 확인할 수 있어야 합니다. 이를 위해 실시설계에서는 무엇을, 어디에, 어떤 재료와 방식으로 시공하고 어떻게 점검할지를 도면·시방·내역과 기록으로 연결합니다.
건축허가용 도면을 받았다는 사실만으로 모든 시공 상세가 정리되지는 않습니다. 건축·구조·기계·전기·통신·소방의 설계 범위, LH 도면 협의와 검토 대응, 공사 중 변경 및 준공도서 작성 책임을 계약 단계에서 구체적으로 정해야 합니다.
이 글은 부산울산 2026년 1차와 경남 2026년 2차 정정공고의 점검 절차와 첨부 설계·시공 가이드라인을 바탕으로 설명합니다. 부산은 품질점검, 경남 정정공고는 약정이행점검이라는 표현을 사용하므로 실제 사업의 계약 문서 명칭과 조건을 따릅니다.

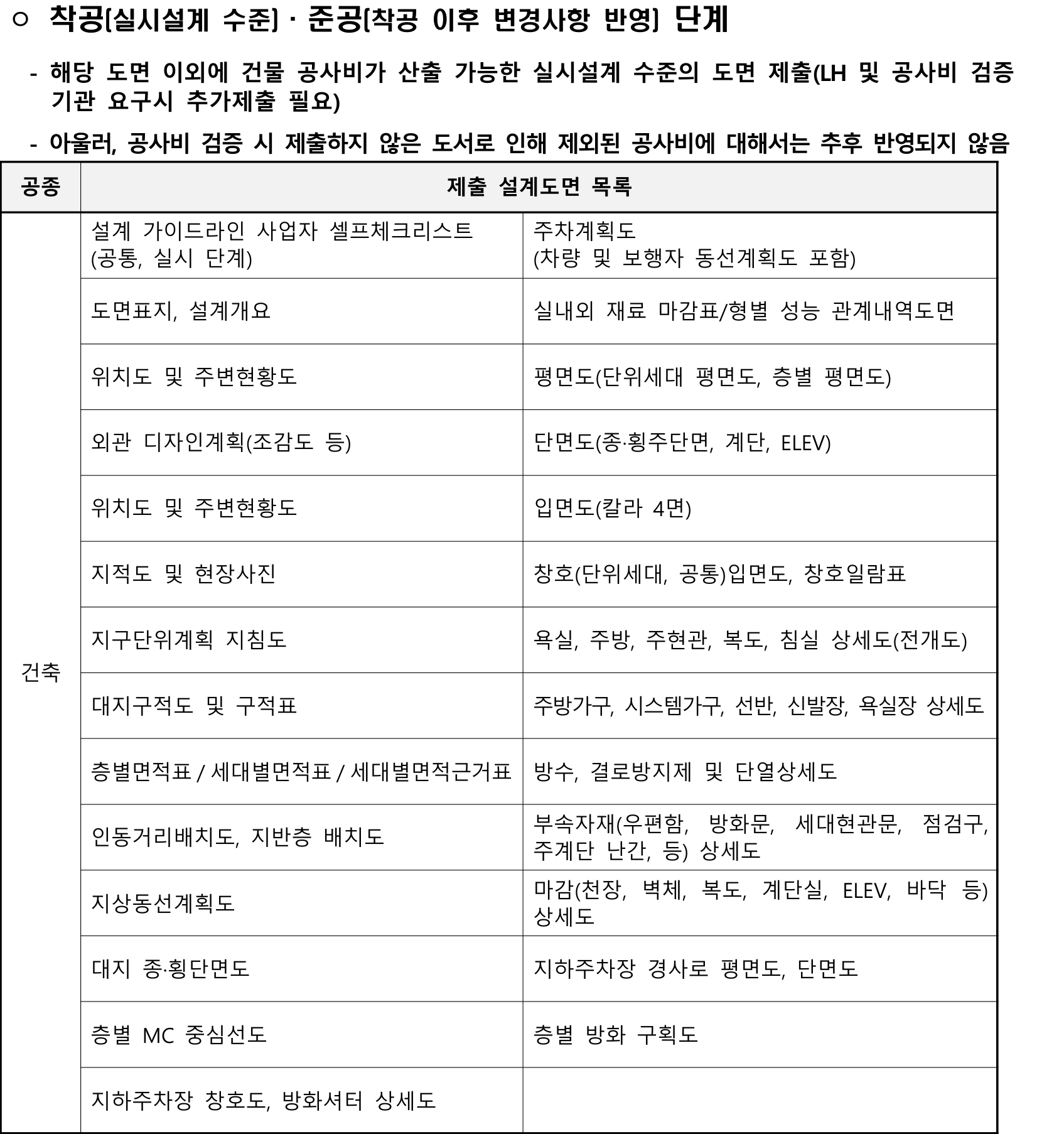

실시설계 도서에는 어떤 내용이 있어야 할까?
| 분야 | 주요 도서와 검토 내용 | 다른 공종과 맞출 사항 |
|---|---|---|
| 건축 | 배치·평면·입면·단면, 확대평면, 창호, 계단, 외벽·지붕·욕실 상세, 재료마감 | 구조체·마감 두께, 설비 샤프트와 점검구, 피난·방화 구획 |
| 구조 | 구조계산, 기초·기둥·보·슬래브, 배근, 접합과 비구조요소 검토 | 기둥과 주차, 보와 천장 높이, 슬리브·개구부, 외장재 고정 |
| 기계 | 급수·급탕·배수·통기·환기·냉난방 계통과 장비, 배관·덕트 배치 | 배수 구배와 층고, 방수층 관통, 실외기 급배기, 유지관리 접근 |
| 전기·통신 | 전원·분전·접지·조명·배선, 계량, 통신·보안·CCTV 등 적용 설비 | 가구·창호 위치, 욕실과 외부의 방수·안전, 장비 전원과 점검 공간 |
| 소방 | 해당 규모·용도에 맞는 피난·방화 및 소방설비 계획 | 구획·방화문·관통부, 감지기·배관·천장, 설비 점검 위치 |
| 외부·토목 | 대지 단면, 옹벽, 포장, 오수·우수, 인입과 외부 레벨 | 주출입구 단차, 주차장 구배, 역류·침수, 기초와 인접지 |
표의 항목이 모든 사업에서 같은 양으로 필요한 것은 아닙니다. 해당 규모·용도와 법령, 공고, 도면 협의에서 요구하는 제출 범위를 확정하고 도서 목록에 담당자와 제출 시점을 연결합니다.

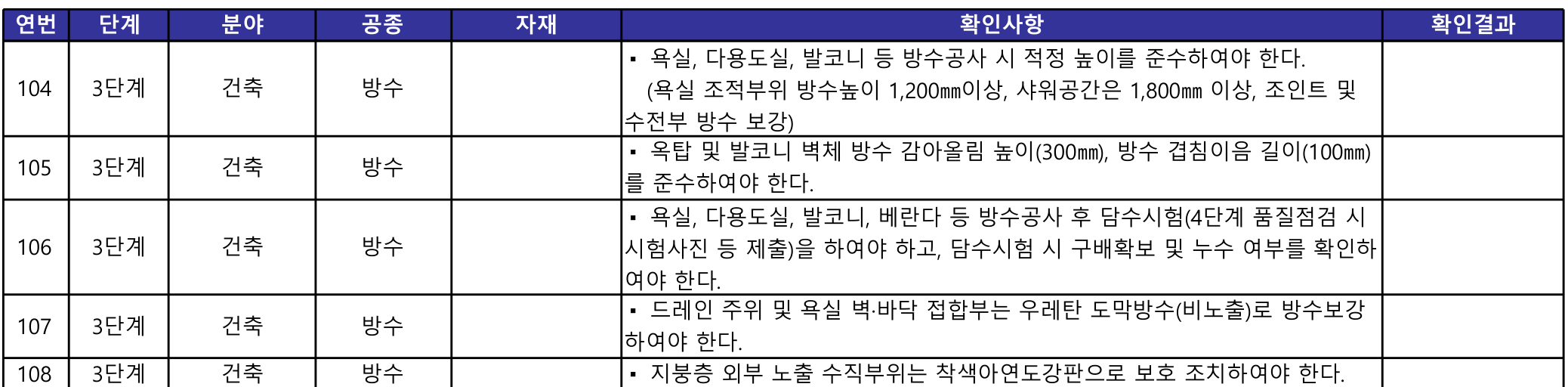

이 목록의 뜻은 평면도 몇 장으로 공사를 시작하지 말라는 것입니다. 문·창의 크기, 방수·단열의 연결, 가구와 마감까지 정해야 수량과 단가를 검토할 수 있습니다. 캡처는 건축 분야이며 원본 다음 페이지의 구조·기계·전기 분야도 함께 확인해야 합니다.
기둥·보·설비가 평면을 바꾸기 전에 맞춥니다
1층 주차를 위해 기둥 위치를 바꾸면 상층 벽과 구조 하중의 전달 방식이 달라집니다. 보 춤을 키우면 천장 속 덕트·배관 공간이 줄어들고, 배수 구배 때문에 천장이 내려올 수도 있습니다. 구조 기둥을 주차선 위에 놓거나, 배관을 구조 보에 맞추지 않은 상태로 현장 판단에 맡기면 비용과 변경 범위가 커집니다.
주열과 중심선 치수, 구조체와 마감면 치수, 설비공간의 실제 크기를 같은 기준으로 맞춥니다. BIM을 사용하는 경우에도 보기 좋은 모델 자체보다 건축·구조·설비 간섭을 찾아 수정도면과 내역에 반영하는 과정이 중요합니다. 문서와 모델은 같은 호수·층·타입·변경번호를 사용해야 추적할 수 있습니다.
방수·단열·창호는 접합부 상세가 중요합니다
누수와 결로는 서로 다른 공종이 만나는 경계에서 생기기 쉽습니다. 지붕의 파라펫·드레인·옥탑 출입구, 외벽과 창호틀, 욕실 바닥과 벽, 발코니 문턱, 배관 관통부를 확대 상세로 정리합니다. 우수의 흐름과 드레인·선홈통 위치는 지붕평면, 단면과 설비도에서 같은 위치를 가리켜야 합니다.
방수층을 끊는 배관과 고정철물, 단열층을 관통하는 구조체와 외장재 고정부, 창호 주변의 기밀·수밀 처리, 실외기 응축수와 생활배수의 경로를 확인하세요. 천장·외벽을 닫은 뒤 접근하기 어려운 밸브·접속부·설비에는 점검 공간과 점검구가 필요합니다.
자재는 이름만 지정하지 말고 요구 성능, 규격, 설치 위치와 시공법을 연결합니다. 대체 자재를 쓰려면 성능과 상세의 동등성, LH 협의와 감리 확인, 공사비·공기 영향을 검토한 기록을 남깁니다.

점검 일정을 콘크리트 타설과 마감 전에 잡습니다
두 지역 공고는 기초·골조·마감·준공·잔금 전 확인으로 이어지는 5단계 절차를 제시합니다. 경남은 호수 구간에 따라 단계별 점검 외 수시 점검이나 주요 공정별 점검 조건도 나누므로, 단계 숫자만 적은 일정표로 끝내지 않아야 합니다.

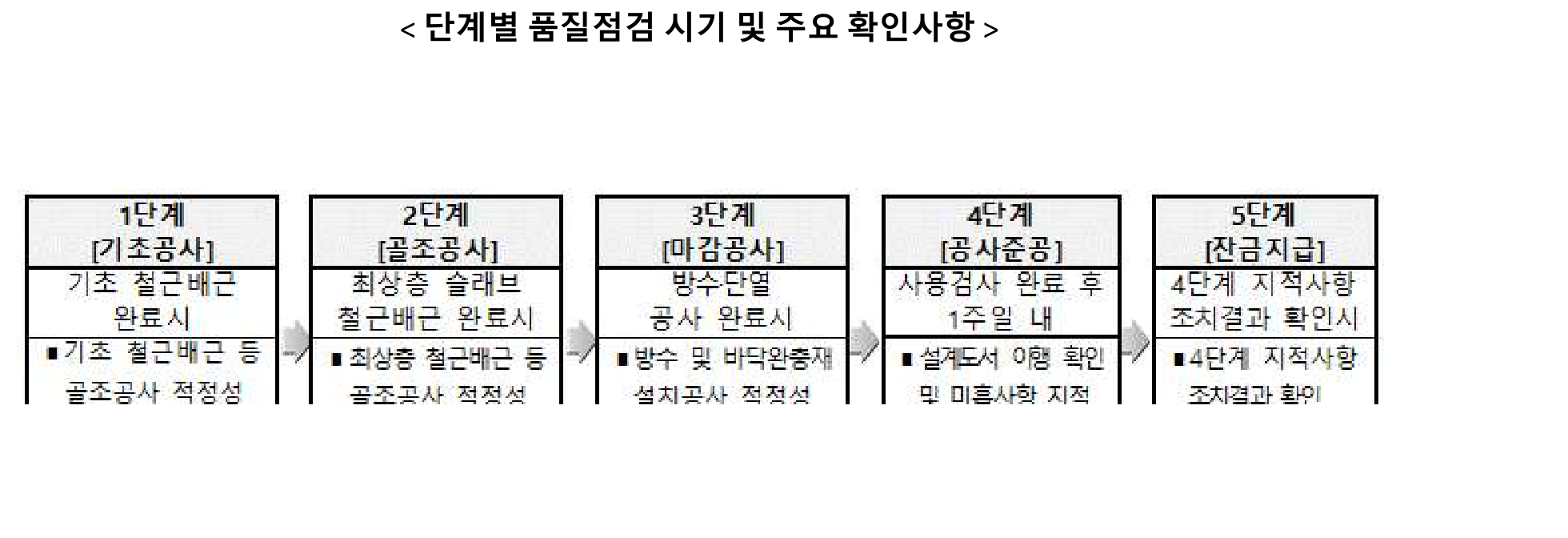

| 단계 | 공고에서 확인한 주요 시점 | 현장에서 준비할 사항 |
|---|---|---|
| 1단계 · 기초 | 기초 철근배근 완료 시 | 배치와 기초 치수, 배근·피복·정착, 검토도서와 사진·영상 등 |
| 2단계 · 골조 | 최상층 슬래브 철근배근 완료 시 | 층별 배근 기록, 개구부·슬리브, 설계변경, 주요 자재 제안자료 등 |
| 3단계 · 마감 | 방수·단열·바닥완충재 완료 시 및 필요한 마감공사 시점 | 가려지기 전 시공 상태, 시험 결과, 적용 자재와 보완사항 |
| 4단계 · 준공 | 사용승인·검사 후 공고가 정한 시기 | 시운전, 각종 필증, 준공도서, 마감·설비 상태, 지적사항 목록 |
| 5단계 · 잔금 전 | 지적사항 및 약정이행 최종 확인 | 보완 완료 근거, 인계 자료, 잔여 하자와 인계 범위 |
현장 공정표에 점검 요청일, 자료 제출일, 보완 기간과 다음 공정의 시작 조건을 함께 표시합니다. 감리 업무, 법정 검사와 LH 점검은 목적과 책임이 다르므로 한 번의 점검으로 모두 대체된다고 가정하지 않습니다.
근거: 부산울산 공고 2~3쪽, 경남 공고 인쇄면 1~2쪽 및 해당 시공 가이드라인. 세부 제출물과 추가 점검 시점은 사업별 적용 문서 확인 대상입니다.

1단계는 기초 철근배근 완료, 2단계는 최상층 슬래브 철근배근 완료 시점처럼 아직 구조를 볼 수 있을 때 잡습니다. 현장 여건과 지역본부에 따라 확인사항·시기가 조정될 수 있으므로 실제 점검일은 담당자와 공정표에 연결하세요. 이 도표가 대금 지급을 자동 확정하는 일정표는 아닙니다.
사진·영상과 시험성적서는 공사 중에 모읍니다
확인한 공고는 기초·지하층·필로티 등 주요 부위의 철근배근, 레미콘 타설, 매립시공 등 주요 공종에 대한 영상 기록을 요구합니다. 준공 후 구조 안전진단 보고서 제출과 구조안전·내진설계 확인 등도 사업 일정과 비용에 반영해야 합니다.
파일은 날짜만 붙이지 말고 동·층·구역·공종·촬영일·관련 도면번호를 연결해 저장하는 것이 좋습니다. 예를 들어 욕실 방수 시공 전후 사진과 시험 결과가 어느 호의 어느 도면에 해당하는지 찾을 수 있어야 합니다. 원본과 편집본을 구분하고 제출본의 목록을 남깁니다.
시방서·자재승인자료·시험성적서·현장검측·변경도면을 각각 다른 사람이 보관하더라도 최종 인계 목록에서 서로 연결되도록 관리하세요. 이 기록은 점검 대응뿐 아니라 준공 후 하자 원인과 보수 범위를 확인하는 자료가 됩니다.
설계변경은 도면 한 장에서 끝나지 않습니다
호수, 전용면적, 방 수, 창호, 외장재, 구조와 설비를 바꾸면 매입 조건이나 성능 검토가 달라질 수 있습니다. 변경 사유 → 법령·공고·가이드라인 영향 → 협의·승인 대상 확인 → 수정도서와 내역 → 현장 전달 → 점검·준공도서 반영 순서로 관리합니다.
가이드라인은 단계별 확인결과 제출과 제출 내용의 일치를 요구하며, 무단 착공이나 확인결과와 다른 사항이 약정 해제 사유가 될 수 있음을 명시합니다. 현장에서 편하다는 이유로 창호나 자재, 설비 위치를 먼저 바꾸고 나중에 도면만 맞추는 방식은 피해야 합니다.
변경대장에는 변경번호, 사유, 영향받는 도면·호수·공종, 협의 결과, 배포일과 시공 반영 상태를 기록합니다. 공용면적과 전용면적이 바뀌면 호별 면적표와 신청·협의 자료도 함께 수정합니다.
준공과 매매계약, 인계 자료를 한 번에 준비합니다
사용승인을 받았더라도 매입과 잔금에 필요한 확인이 모두 끝난 것은 아닙니다. 준공도면, 면적표, 각종 필증과 시운전 결과, 안전진단·시험자료, 자재·장비 정보, 하자 보완과 유지관리 자료를 인계 목록으로 정리합니다.
세대·공용부·옥상·설비실의 열쇠와 출입 관리, 장비별 사용설명서와 유지관리 연락처, 계량기와 차단기 표기, 점검구 위치와 접근 방법까지 확인합니다. 준공 청소와 입주지원 범위도 계약과 현장 계획에서 정리해야 합니다. 매입대금과 잔금 지급은 공고·약정·매매계약의 조건에 따라 진행되므로 공정률만으로 지급 시점을 단정하지 않습니다.
설계 의뢰 범위는 단계별 결과물로 정하세요
설계비를 비교할 때는 금액과 함께 산출물을 비교해야 합니다. 사업 검토 보고, 신청도서, 인허가도서, 실시설계도서, 구조·설비 협업, LH 협의 대응, 현장 변경 대응, 준공도서 중 포함 범위를 명확히 적어두세요. 현장 감리와 각종 전문 검토의 별도 계약 여부도 확인합니다.
치호건축사사무소는 부산·경남의 대지 조건과 적용 공고를 바탕으로 필요한 검토와 도서 범위를 정리하는 상담을 진행합니다. 상담 준비 안내와 함께 현재 공고, 대지 자료, 보유 도면, 목표 호수·공급유형과 사업 일정을 전달해 주세요. 최초 신청도면부터 준공 인계자료까지 이어지는 설계 범위를 함께 검토할 수 있습니다.
이 글의 원본 첨부자료
확인한 공식 자료
- LH 청약플러스 · 2026년 부산울산 민간 신축매입약정 공고
공고문 및 첨부 설계·시공 가이드라인, 단위세대 참고 평면. 해당 공고 접수는 종료되었습니다. - LH 청약플러스 · 2026년 경남지역본부 2차 정정공고
공고문·신청가능 지역, 신청서식·호별 면적표, 설계·시공 가이드라인 및 정정 붙임자료. - LH 주택매입 공고 목록 · 다음 공고와 추가 정정사항 확인
이미지는 해당 주제의 공간 검토 예시이며 특정 공고의 승인도면이나 준공사례를 뜻하지 않습니다. 실제 부지의 법령·지구단위계획·설계협의 결과를 적용해 도면을 확정합니다.
